Placa 044: Mejoramiento del camino de Acosta, San José
Placa 044 · 00:41:07

“Mejoramiento del camino de Acosta, San José”

CategoríaSUSTENTADO CON CONTEXTO
Base de categoríaLa evidencia converge en el contrato para colocar sello asfáltico de 5 cm y ejecutar obras complementarias en 20 km de la ruta nacional 301, secciones 10660 San Ignacio–Cangrejal y 10720 Cangrejal–Sabanas: fuentes municipal, gubernamental y periodística fijan procedimiento, adjudicatario, monto adjudicado, inicio, suspensión, reinicio y un balance posterior en pasado. El rótulo genérico y su fondo no enlazan por sí solos la placa con ese tramo; “asfaltado” debe leerse como sello/mejoramiento, no como pavimentación integral ni como los 52 km prometidos en 2019. No se localizaron recepción, liquidación, pago final, apertura formal, desglose de drenajes/puentes, convenio Inder ni medición independiente de impacto.
ConfianzaAlta sobre el candidato ruta 301, secciones, tratamiento, contratista, monto adjudicado y ejecución contractual; media sobre terminación material de los 20 km por depender de un balance oficial posterior; baja sobre enlace visual exclusivo, coordenadas de obra, recepción, liquidación, pago final, apertura, mantenimiento posterior e impacto.
Consulta24-08-2026

Identidad y candidatos separados

ObjetoResultado
PlacaRótulo genérico; frame rural sin código, rótulo o hito legible exclusivo.
Candidato principalRuta 301, secciones 10660 San Ignacio–Cangrejal y 10720 Cangrejal–Sabanas, 20 km. [1]
Alcance anteriorPromesa 2019 de 52 km y más de ₡5.100 millones; no se fusiona con el contrato de 20 km. [4]
Mantenimiento anteriorMejoras del MOPT mientras se perfeccionaba el contrato; etapa distinta. [3]

Estado por componente

ComponenteResultadoPrueba
Código, tramo y longitud301; 10660/10720; San Ignacio–Cangrejal–Sabanas; 20 km.[1] [2]
CoordenadasCentroides contextuales OSM: San Ignacio 9.7972275,-84.162439; Cangrejal 9.7645793,-84.2201858; Sabanas 9.7377447,-84.2709175. No son extremos de obra.[6]
SuperficieSello asfáltico de 5 cm sobre calzada que venía de lastre; no pavimentación integral.[1] [4]
Drenaje / puentes“Obras complementarias” sin desglose retenido; no consta puente nuevo o rehabilitado.[1]
Contratación2022LN-000001-0006000001; Quebradores/Quebrador Pedregal.[1] [5]
MontoAdjudicación comunicada: ₡1.117.516.722. Presupuesto 2022: ₡1.054 millones. Balance 2025: ₡1.100 millones. No se suman ni equivalen a costo final.[2] [3] [5]
Inicio / avanceInicio 05-02-2024, suspensión para acondicionamiento MOPT, reinicio 05-06-2024, paño de prueba y laboratorio.[1]
TerminaciónComunicada en balance posterior, sin cierre técnico retenido.[2]
Recepción / liquidación / pagoNo consta.—
Apertura / operaciónRuta preexistente; no consta acto formal de apertura o reapertura.[3]
Mantenimiento posteriorNo consta; el mantenimiento localizado es previo al contrato.[3]
ImpactoNo medido de forma independiente.—
ActoresMunicipalidad: seguimiento; CONAVI: contratación/reinicio; MOPT: acondicionamiento y mantenimiento previo. No se localizó Inder ni convenio para este contrato.[1] [3]
AtribuciónCompartida: promesa 2019, definición 2021, concurso 2022, adjudicación 2023, ejecución 2024 y balance 2025.[1]–[5]

Lectura adversa

Fuentes y copias locales

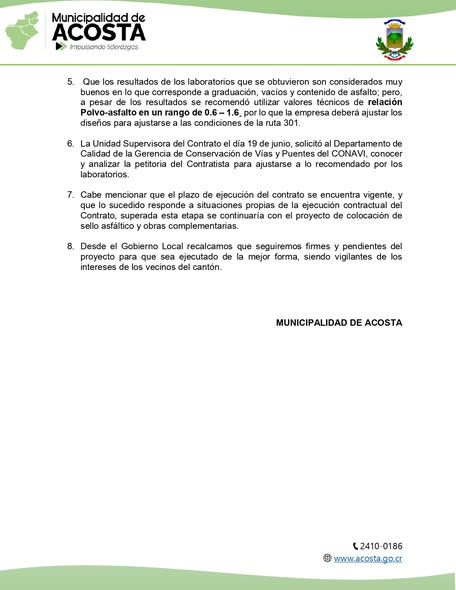

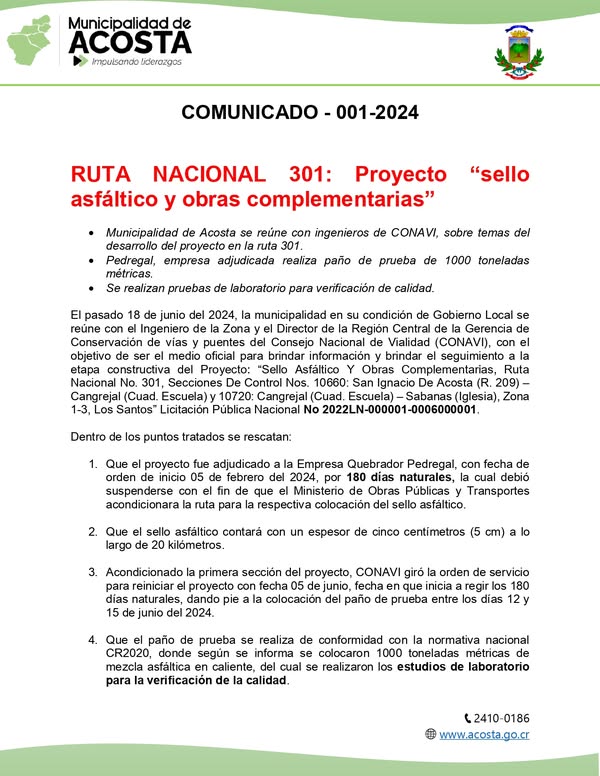

  1. Municipalidad de Acosta, 20-06-2024 · TXT · p. 1 · p. 2
  2. Presidencia, 13-01-2025 · HTML · TXT
  3. Diario Extra, 06-04-2022 · HTML · TXT
  4. El Jornal, 13-08-2021 · HTML · TXT
  5. CRHoy, 13-03-2024 · HTML · TXT
  6. OpenStreetMap/Nominatim · JSON (solo contexto cartográfico)

Integridad

Ledger · Registro · Manifest SHA-256
