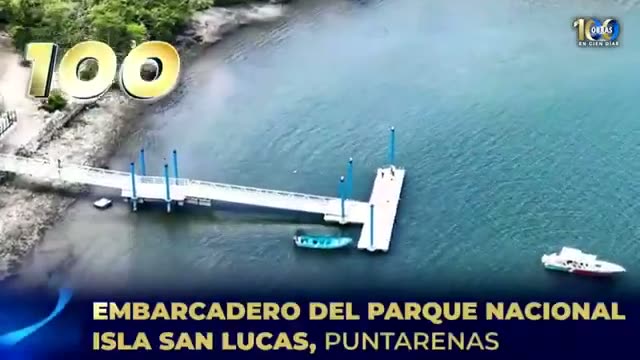

Placa 100 · 01:29:47

“Embarcadero del Parque Nacional Isla San Lucas, Puntarenas”

CategoríaParcialmente sustentado
Base de categoríaProyecto nuevo sustentado para sustituir el embarcadero viejo: convenio, procedimiento 2024LY-000006-000120000, Nautica J J S.A., inversión institucional de ¢985.327.744,39, inicio y 26% de avance comunicado. No se demostró terminación, recepción, liquidación, inauguración ni uso; el tablero poscorte inmediato aún decía “En Construcción”. S02 S03 S04 S06
ConfianzaAlta en identidad, convenio, procedimiento, adjudicatario, monto, inicio y avance comunicado; media en estado poscorte; baja en cierre y operación no documentados.
Estado comprobado26% al 27.03.2026 · “En Construcción” el 23.08.2026
Monto¢985.327.744,39 · “Inversión” institucional, no costo final liquidado

Embarcadero viejo versus nuevo

ObjetoResultado
Activo viejoEl ICT lo describió deteriorado y afectando el acceso; era el activo que el proyecto sustituiría.
Activo nuevoProyecto de aproximadamente 490 m², cuatro embarcaciones, accesibilidad, muelle flotante, rampa, espera techada y paneles solares.
Parque abiertoLa continuidad de tours durante las obras no prueba uso del nuevo embarcadero.
FrameIdentifica el tema, pero no fecha la imagen ni demuestra que represente el reemplazo terminado.

Cadena administrativa y física

ComponenteResultado documentadoLímite
ConvenioICT–Junta Directiva del Parque, 22.05.2024.No equivalía a contratación u obra física.
ICT / MINAEICT financia y promueve; Junta/MINAE, SINAC, MOPT y Patrimonio coordinan.No prueba cofinanciamiento ni ejecución material de todos.
Procedimiento2024LY-000006-000120000.No se retuvieron cartel, acto final o contrato.
AdjudicatarioNautica J J S.A.No prueba pagos ni cumplimiento final.
InicioAnuncio oficial registrado el 05.11.2025; plazo comunicado noviembre 2025–mayo 2026.Fuente local dependiente del ICT; no orden de inicio.
Avance26% comunicado tras inspección del 27.03.2026.No es certificación independiente ni avance a agosto.
ProyecciónEntrega e inauguración desplazadas a julio–agosto de 2026.Previsión, no cierre.
Estado“En Construcción” el 23.08.2026.Contexto un día poscorte.

Montos, cierre e impacto

CampoResultado
Estimación 2024¢825,5 millones de construcción y ¢22 millones de supervisión, cifras separadas.
Inversión posterior¢985.327.744,39 en el tablero; no se interpreta como pago o costo final.
Terminación / recepciónNo demostradas; no se localizó acta provisional o definitiva.
Liquidación / pagoNo localizados.
Apertura / uso nuevoNo demostrados; el funcionamiento del parque no identifica el activo usado.
Impacto turísticoSe documentaron objetivos de seguridad, accesibilidad, sostenibilidad, encadenamientos y cruceristas; no mediciones de visitantes, atraques, incidentes, ingresos, empleo o efectos ambientales.
Atribución temporalGestación anterior a mayo de 2024, procedimiento 2024, inicio 2025 y ejecución parcial en 2026; participación interinstitucional y privada, no mérito exclusivo.

Evidencia adversa: el plazo comunicado pasó de mayo de 2026 a julio–agosto y el tablero poscorte inmediato mantuvo la obra “En Construcción”. Sin contrato retenido, el cambio demuestra revisión del calendario comunicado, no penalidad o incumplimiento contractual.

Fuentes y copias de prueba

01

Video fuente · placa 100

EMBARCADERO DEL PARQUE NACIONAL ISLA SAN LUCAS, PUNTARENAS
02

ICT · convenio y planificación

Este atracadero, cuyo costo de construcción se estima en ¢825,5 millones y ¢22 millones para la supervisión de la obra, sustituirá el embarcadero actual que está en mal estado y afecta el acceso a la isla.
03

ICT · Proyectos Institucionales

En Construcción 2024LY-000006-000120000 · Adjudicatario: Nautica J J S.A. · Inversión: ¢985 327 744,39
04

ICT · avance de construcción

Durante una vista de inspección realizada este viernes 27 de marzo [...] los responsables del proyecto confirmaron un avance de 26% de la construcción.
05

El Observador CR · avance dependiente

El nuevo embarcadero turístico de la Isla San Lucas registra un avance del 26% en su construcción.
06

Yo Amo Puntarenas · inicio de construcción

El Instituto Costarricense de Turismo (ICT) anunció el inicio oficial de las obras del nuevo embarcadero turístico del Parque Nacional Isla San Lucas.

Archivos de control
