Placa 010: Puente sobre el río Sarapiquí
Placa 010 · 00:18:15Abrir JPG

“Puente sobre el río Sarapiquí”

CategoríaSUSTENTADO CON CONTEXTO
Base de categoríaEl puente existente de Ruta 4 está identificado como CONAVI-PU-001. El reemplazo pasó de un proceso infructuoso a otro adjudicado y al corte solo tenía orden de inicio y preparativos: no estaba terminado, recibido, liquidado ni abierto. S02 S06 S07
ConfianzaAlta en identidad, ruta, coordenadas, código y etapa; media en adjudicación; baja en adjudicatario, precio contractual y cierre.
UbicaciónRuta Nacional 4, km 32,496; 10,44877, −84,01016; Puerto Viejo de Sarapiquí.

Identidad y ciclo del proyecto

ComponenteResultado al cortePrueba
Activo existentePuente de 1971, 60 m, dos carriles; tránsito visible en la placa.S01 S04
CondiciónLanammeUCR: condición 5, alarmante, en marzo de 2024.S02
Identidad oficialCONAVI-PU-001, proceso 2025LPI-0003-PROERI-CONAVI, mismas coordenadas en E‑PROERI.S06 S07
ContrataciónPublicada 22.10.2025; cuatro ofertas; ficha actual “Adjudicado”. El mapa conserva una generación “Infructuoso” y otra “Adjudicados y Firma de Contrato”.S06 S07
Adjudicatario / contratoNo localizado: el resultado enlazado exige autenticación. El inventario registra 13 documentos de licitación.S08
Orden e inicioOrden comunicada en agosto de 2026; preparativos en cauce y reubicación de servicios, sin afectación al tránsito.S03 S05
Montos>₡1.500 millones en licitación; ≈US$5,5 millones al inicio. No son precio adjudicado, pago ni costo final.S03 S04
Cierre del proyectoPlazo de 350 días; no constan terminación, recepción, apertura nueva, liquidación ni operación del reemplazo.S03

Desambiguación y evaluación adversa

El frame, Ruta 4, km 32,496, código CONAVI-PU-001, coordenadas y título del procedimiento convergen sobre el cruce en Puerto Viejo. El puente El Roble sobre el mismo río es otra obra: la fuente lo ubica en la ruta alterna Linda Vista–El Roble y documenta bastiones en 2023; sus montos y avances no se transfieren a este expediente.

El puente transitado en la placa es el activo existente, no el reemplazo. La evidencia sustenta orden de inicio y trabajos preparatorios, pero no puente nuevo entregado. La necesidad técnica data de 2024, la licitación se publicó en 2025 y el inicio material se comunicó en agosto de 2026: la atribución es compartida entre etapas.

La ficha oficial fortalece código y estado administrativo, pero “Adjudicado” no revela por sí solo ganador, precio, contrato firmado, avance certificado, recepción o pago. La consulta del 24.08.2026 es postcorte y se conserva como control, no como retroacción de hechos sin fecha.

Enlaces de evidencia

01

Placa visual 010

00:18:15

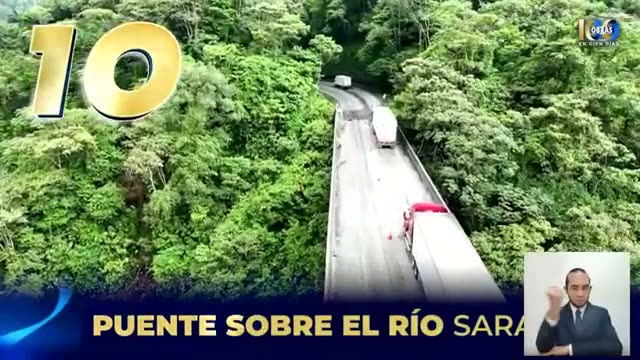

PUENTE SOBRE EL RÍO SARAPIQUÍ
02

LanammeUCR · inspección especial

04.03.2024
Km 32,496 de Ruta 4; condición alarmante (5).
03

TVN14 · inicio

18.08.2026
Orden de inicio; trabajos preparatorios; US$5,5 millones; 350 días.
04

La Región · licitación

27.11.2025
Puente de 1971, 60 m y dos carriles; licitación por más de ₡1.500 millones.
05

Noticias Sarapiquí · orden

12.08.2026
Dos carriles, pasarela peatonal y primeras labores preparatorias.
06

E‑PROERI · ficha del procedimiento

24.08.2026
2025LPI-0003-PROERI-CONAVI · PU-001 · Adjudicado · cuatro ofertas.
07

E‑PROERI · georreferencia

24.08.2026
CONAVI-PU-001 · 10,44877, −84,01016 · Infructuoso / Adjudicados y Firma de Contrato.
08

E‑PROERI · inventario documental

24.08.2026
13 documentos públicos de licitación; el resultado enlazado no fue legible sin autenticación.
09

El Norte Hoy · puente El Roble excluido

25.09.2023
Puente El Roble; ruta alterna Linda Vista–El Roble.

Archivos de control
