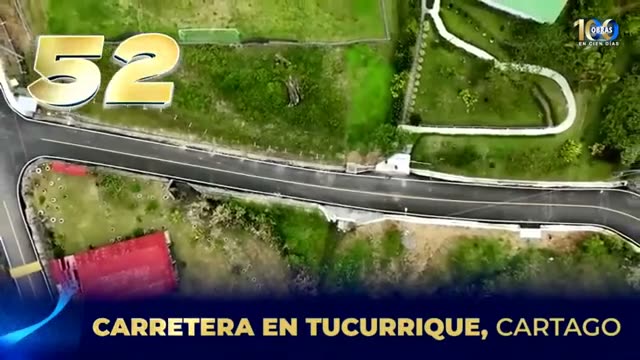

“Carretera en Tucurrique, Cartago”
| Categoría | Sustentado con contexto |
|---|---|
| Base de categoría | La placa acredita una carretera asfaltada en Tucurrique sin identificar ruta. MOPT documentó y luego comunicó terminados 6,9 km de la RN 225, con carpeta de 8 cm, drenajes y demarcación; separó esa obra de la RN 408 y un registro Inder separa el camino San Miguel–Paraíso. No se retuvieron puente visual inequívoco, expediente contractual, adjudicatario, recepción, liquidación ni costo final. S01 S02 S04 S06 S07 |
| Confianza | Alta sobre existencia y terminación comunicada de RN 225; media sobre vínculo del frame; baja sobre coordenadas, contratación, recepción, costo final, impacto y atribución exclusiva. |
| Corte | 22.08.2026 |
Hallazgo principal
El 11.09.2025 MOPT afirmó que los 6,9 km de RN 225 entre Tucurrique y Oriente quedaron asfaltados, con carpeta nueva de 8 cm, demarcación y drenajes. El cierre comunicó ₡746 millones (₡650 millones superficie, ₡44 millones drenajes, ₡52 millones demarcación), frente a ₡932 millones anunciados al inicio. No se localizó explicación contractual de ₡186 millones de diferencia.
Matriz adversarial
| Objeto | Tramo | Monto | Estado/límite |
|---|---|---|---|
| RN 225 | 6,9 km, Tucurrique–Oriente | ₡932 M iniciales / ₡746 M posteriores | Terminación comunicada; candidato principal sin vínculo visual exacto. |
| RN 408 | 5,2 km, intersección RN 225–Tucurrique–El Humo | ₡739 M | Obra distinta, asfaltada y demarcada. |
| San Miguel–Paraíso | Camino principal rural/cantonal | ₡264 M | Inder/Concejo Municipal; inicio 10.09.2025; proyecto distinto. |
| Puente río Pejivalle | 60 m, PRVC II | US$1.337.520,58 | Obra distinta del mismo comunicado regional. |
Estado por componente
| Componente | Resultado |
|---|---|
| Identidad del frame | Carretera en Tucurrique sustentada; ruta exacta y coordenadas no demostradas por la imagen. |
| RN 225 / tramo | 6,9 km centro/iglesia de Tucurrique–plaza de Oriente. |
| Superficie | Perfilado y carpeta asfáltica nueva de 8 cm; no carretera nueva ni rehabilitación probada de base. |
| Drenaje / demarcación | ₡44 M y ₡52 M comunicados respectivamente; sin inventario o recepción. |
| Terminación | MOPT comunicó tramo debidamente asfaltado el 11.09.2025. |
| Recepción / liquidación | No demostradas. |
| Contratación / adjudicatario | No localizados. |
| Operación | RN 225 habilitada para livianos y en buenas condiciones en noviembre de 2025. |
| Impacto | Comodidad, seguridad y prevención de daño son propósitos comunicados, no métricas. |
| Atribución | CONAVI/MOPT y anuncio presidencial; mérito exclusivo y contratista no demostrados. |
Fuentes y copias
S06 · MOPT, cierre RN 225 y separación RN 408, 11.09.2025
Además, CONAVI intervino otros 6.9 km comprendidos entre el centro de Tucurrique de Jiménez y la plaza de Oriente, sobre la ruta nacional 225, que también quedaron debidamente asfaltados.
