“Mejoramiento vial del asentamiento Lajas, Abangares”
| Categoría | SUSTENTADO CON CONTEXTO |
|---|---|
| Base de categoría | Inder y Municipalidad documentaron ejecución y entrega oficial, antes del corte, de un proyecto vial en Lajas/Las Brisas. El camino nominal es 5-07-015-00, pero los 3,9 km y ₡649,2 millones corresponden a un paquete de tres caminos; no se localizaron contrato, adjudicatario, orden de inicio, desglose, geometría, recepción, liquidación ni plan de mantenimiento. S01 S02 S03 S04 S06 |
| Confianza | Alta sobre identidad, intervención asfaltada, componentes, entrega, monto y longitud agregados y atribución compartida; media sobre delimitación física y cierre contractual. |
| Camino nominal | 5-07-015-00 Cuadrante Asentamiento Lajas (Las Brisas) |
| Paquete | 5-07-025-00, 5-07-015-00 y 5-07-078-00 |
| Longitud agregada | 3,9 km entre La Palma y Las Brisas; sin desglose por camino |
| Referencia espacial | Las Brisas: 10.2678792, -85.0611358; nodo de localidad, no eje de obra |
| Componentes | Calzada, subbase, base granular, carpeta asfáltica, cunetas y accesos peatonales; sin puente documentado |
| Monto agregado | ₡649,2 millones: Inder ₡486,9 millones; Municipalidad ₡162,3 millones |
| Estado | ENTREGA OFICIAL · 23.07.2026 |
| Cierre contractual | NO LOCALIZADO |
La entrega pública no sustituye acta de recepción o liquidación. “No localizado” no significa inexistencia.
Identidad, tramos y homónimos
| Objeto | Registro | Límite | Prueba |
|---|---|---|---|
| Asentamiento | Lajas, también conocido como Las Brisas, Abangares. | Se excluyen Lajas de Nicoya, Hojancha, Alajuela y Turrubares. | S03 S07 |
| Camino de la placa | 5-07-015-00 Cuadrante Asentamiento Lajas. | Vínculo nominal directo. | S04 S06 |
| Otros caminos | 5-07-025-00 La Palma–Río Lajas y 5-07-078-00 Calles Urbanas–La Palma. | No transferir costo o longitud al cuadrante. | S04 |
| Coordenadas | Nodo OSM de Las Brisas: 10.2678792, -85.0611358. | No se localizaron eje ni extremos oficiales. | S07 |
Convenio, obra y contratación
| Campo | Resultado | Prueba / límite |
|---|---|---|
| Instrumento | Convenio de reactivación económica y desarrollo social; descrito también como convenio de cooperación. | S02 S06 |
| Adenda | 16.04.2026; remanente de ₡69,1 millones para caminos y aguas pluviales. | S02 |
| Superficie | Conformación vial, subbase, base granular y carpeta asfáltica. | S03 S06 |
| Drenaje / accesos | Cunetas, manejo pluvial y accesos peatonales. | S02 S03 S06 |
| Puentes | No localizados como componente; “Río Lajas” es parte del nombre de 5-07-025-00. | S04 |
| Contrato / adjudicatario | No localizados de forma inequívoca. | SICOP/CGR y fuentes retenidas; límite de búsqueda. |
Cronología por fases
| Fecha | Fase | Registro | Prueba |
|---|---|---|---|
| Antes de 2026 | Antecedente | Necesidad histórica gestionada durante años por comunidad y organizaciones. | S03 |
| 27.02.2026 | Ejecución | Mejoras en 5-07-025-00 y 5-07-015-00. | S04 |
| 11.03.2026 | Ejecución localizada | Registro específico del cuadrante Lajas/Las Brisas. | S04 |
| 20–24.03.2026 | Asfaltado inicial | Cunetas, accesos, calzada e inicio de carpeta asfáltica. | S04 S06 |
| 16.04.2026 | 60% / adenda | Remanente de ₡69,1 millones autorizado. | S02 |
| 23.07.2026 | Entrega pública | Entrega oficial conjunta Inder–Municipalidad. | S03 S04 |

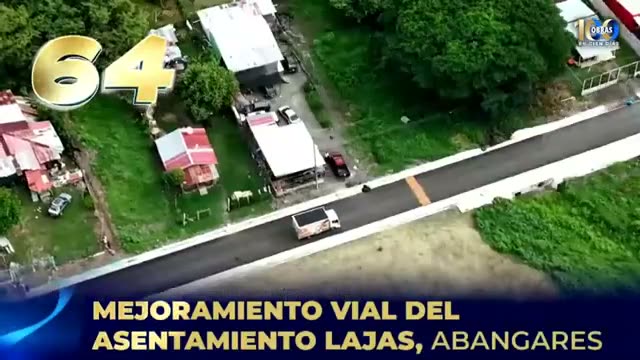

| 19.08.2026 | Presentación | Placa 064. | S01 |
| Al corte | Recepción / mantenimiento | Sin acta, liquidación, garantías o plan de mantenimiento localizados. | Límite explícito |
Beneficiarios, impacto y atribución
| Campo | Registro | Lectura |
|---|---|---|
| Beneficiarios | Aproximadamente 1.000 (abril); más de mil (julio). | Cifras institucionales para el paquete, no censo o medición independiente. S02 S03 |
| Impacto declarado | Movilidad, servicios, seguridad, comercio, producción agropecuaria y calidad de vida. | No se localizaron indicadores antes/después. S02 S03 S06 |
| Atribución | Inder ₡486,9 millones; Municipalidad ₡162,3 millones; gestión y entrega conjuntas. | La gira presidencial no prueba ejecución exclusiva de Presidencia. S02 S03 |
| Independencia | Delfino y Guanacaste a la Altura reproducen la cadena institucional; Guananoticias atribuye su información a la Municipalidad. | No se infla el número de cadenas independientes. |
Sistemas consultados y límites
| Sistema | Resultado retenido |
|---|---|
| Inder / Municipalidad | Convenio, avance, adenda, entrega, monto, códigos y componentes. |
| Guananoticias | Nota y foto de ejecución específica; cadena dependiente de la Municipalidad. |
| OSM/Nominatim | Nodo de Las Brisas y homónimos; no geometría oficial. |
| MOPT/CONAVI | Sin ficha inequívoca; fuentes y códigos corresponden a red cantonal. |
| CNE/E-PROERI | Filtro Abangares: cero al 30.06.2026; no contradice obra fuera de PROERI. S05 |
| SICOP / CGR | Sin procedimiento, contrato, adjudicatario, inicio, recepción o liquidación inequívocos localizados. |
Fuentes y copias de prueba
01Video fuente · placa 064
19.08.2026
02Inder · avance y adenda
16.04.2026
03Inder · entrega oficial
23.07.2026
04Municipalidad de Abangares · catálogo vial
2026
05E-PROERI CNE · consulta Abangares
22.08.2026
06Guananoticias · ejecución en Las Brisas
24.03.2026

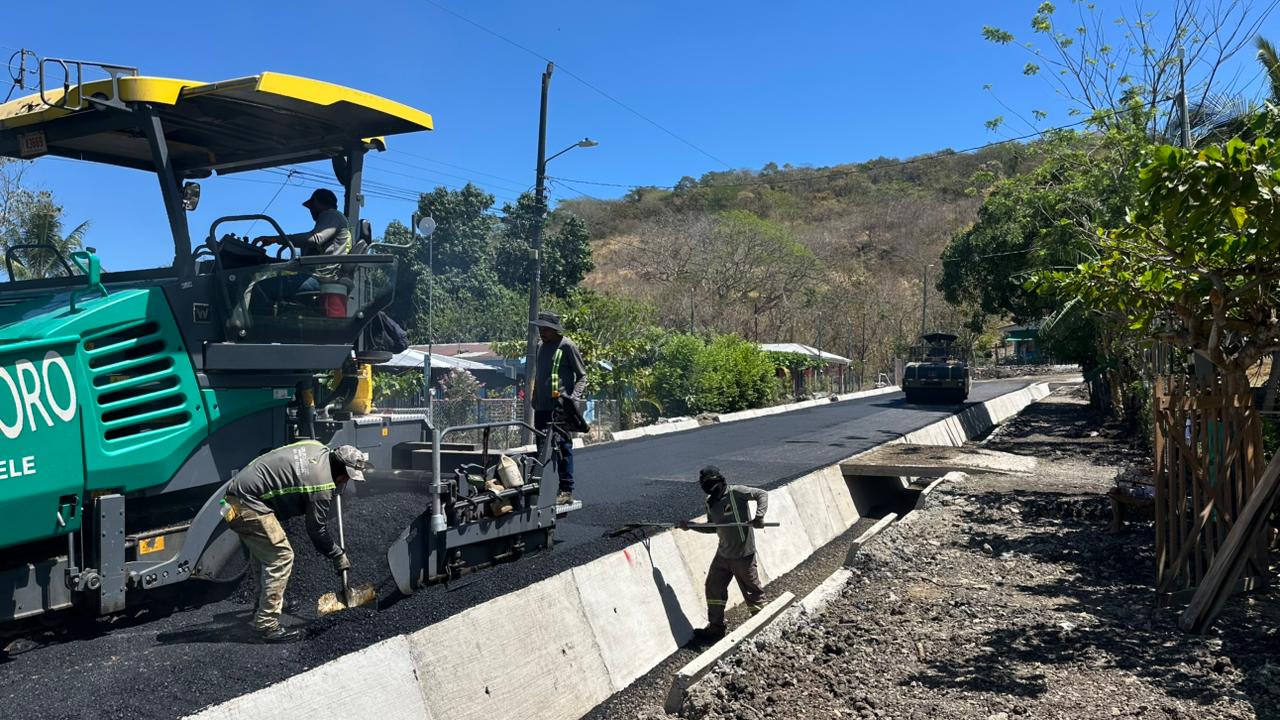

Actualmente, se ejecutan labores de construcción de cunetas, accesos peatonales y conformación de la calzada, así como el inicio de la colocación de carpeta asfáltica en los tramos ya intervenidos.
La nota atribuye la información a la Municipalidad; no es cadena institucional independiente.
