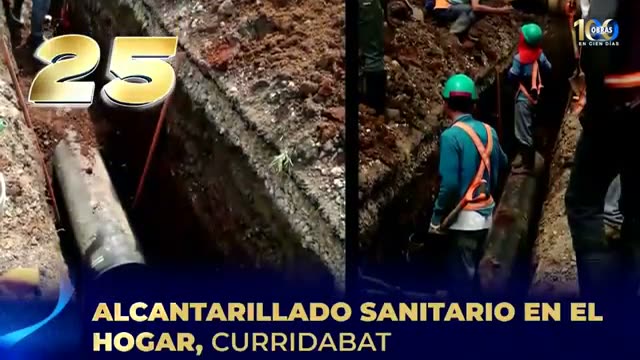

“Alcantarillado sanitario en El Hogar, Curridabat”
| Categoría | PARCIALMENTE SUSTENTADO |
|---|---|
| Base de categoría | AyA identificó una intervención sanitaria real, adjudicada en firme, con alcance, monto y población definidos; la Municipalidad anunció inicio para el 15.07.2026, pero ninguna fuente retenida confirma ese arranque ni acredita avance, recepción u operación. S02 S04 |
| Confianza | Alta sobre identidad, naturaleza sanitaria, ubicación, diseño, adjudicación, alcance, monto, adjudicatario y fecha programada; media-baja sobre ejecución física al corte. |
| Procedimiento | 2025LY-000012-0021400001. S02 |

| Alcance | 1.530 m de red, 230 acometidas y 22 pozos. S02 |
| Monto | ₡485.437.158,78; no liquidación. S02 |
| Población | Aproximadamente 805 habitantes. S02 |
| Estado | INICIO PROGRAMADO 15.07.2026 S04 |
| Terminación | NO ACREDITADA |
“No acreditada” describe únicamente las cinco fuentes retenidas; una fecha anunciada en futuro no equivale a una orden de inicio ni a avance constatado.
Componentes materiales separados
| Componente | Estado documentado | Prueba |
|---|---|---|
| Red de recolección | Sustitución de 1.530 m. | S02 |
| Acometidas / pozos | 230 acometidas y 22 pozos de registro. | S02 |
| Monto / población | ₡485.437.158,78 y aproximadamente 805 habitantes. | S02 |
| Método | Tuberías sanitarias de 200, 250 y 300 mm; tramos por zanja y sin zanja. | S02 |
| Adjudicatario | Consorcio Fernández Baglio y Valle 2. | S02 |

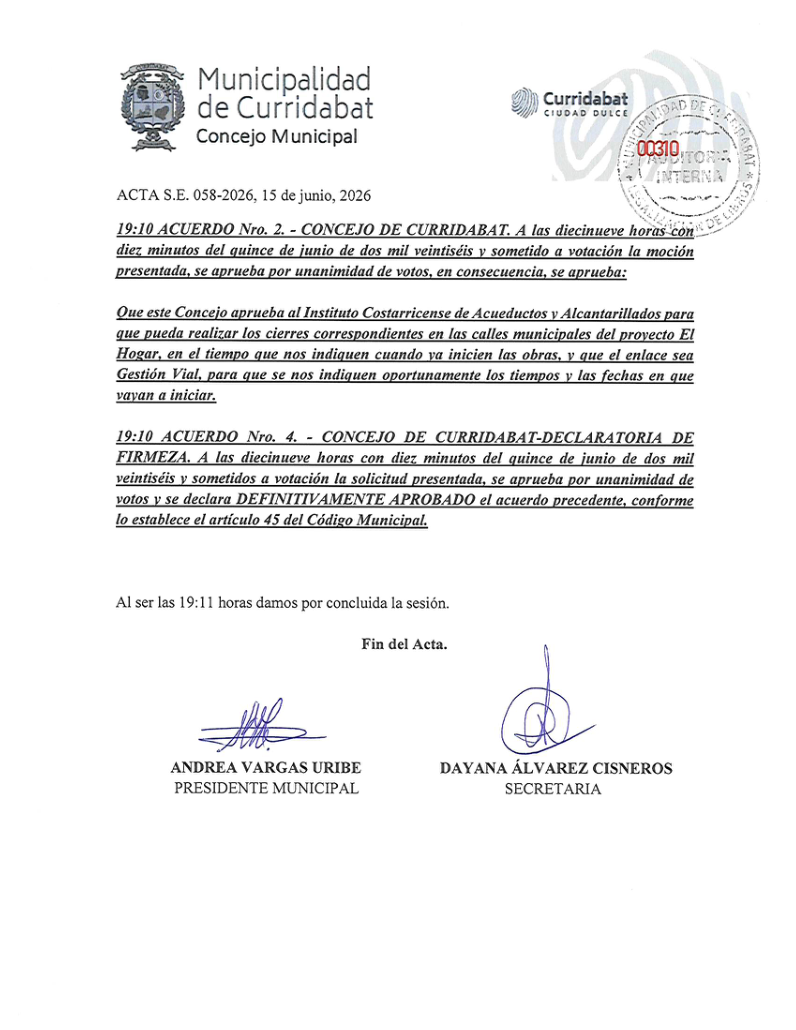

| Cierres | Aprobados en firme; fechas para “cuando ya inicien las obras”. | S02 |
| Ubicación / secuencia | Urbanización El Hogar, José María Zeledón; siete sectores y 11 semanas estimadas, una calle a la vez. | S02 S05 |
| Estado al corte | Inicio anunciado para 15.07.2026; sin orden/acta de inicio, avance certificado, recepción, liquidación u operación acreditados. | S04 |
| Problema pluvial | Distinto del sanitario; AyA advirtió que esta intervención no resolvería el problema pluvial grave. | S02 S03 |
Cronología documentada
| Fecha | Registro | Prueba |
|---|---|---|
| 06.08.2020 | Primera etapa municipal distinta de canalización pluvial en El Hogar, por ₡113 millones. | S03 |
| 15.06.2026 | AyA presentó la licitación como adjudicada en firme y la contratación como próxima a iniciar. | S02 |
| 15.06.2026 | Concejo aprobó y declaró firmes los cierres para cuando iniciaran las obras. | S02 |
| 16.06.2026 | Curridabat Hoy sintetizó la sesión y publicó el cronograma estimado; fuente dependiente de AyA y del Concejo para ejecución. | S05 |
| 14.07.2026 | La Municipalidad anunció que AyA iniciaría las obras el 15.07.2026, por etapas. | S04 |
| 19.08.2026 | Publicación de la conferencia con la placa 025 y corte del expediente. | S01 |
Fuentes y copias de prueba
01Presidencia · conferencia de los primeros 100 días
19.08.2026
Placa 025 en 00:30:03; identificación visual.
02Municipalidad de Curridabat · Acta S.E. 058-2026
15.06.2026
03Municipalidad de Curridabat · canalización pluvial en El Hogar
06.08.2020
Primera etapa de canalización pluvial en Barrio El Hogar; inversión de ₡113 millones.
04Municipalidad de Curridabat · anuncio de inicio previsto
14.07.2026
05Curridabat Hoy · alcance y cronograma estimado
16.06.2026
“Las obras se desarrollarán de forma escalonada durante un plazo estimado de 11 semanas.” La nota deriva de la presentación de AyA y no prueba ejecución.
