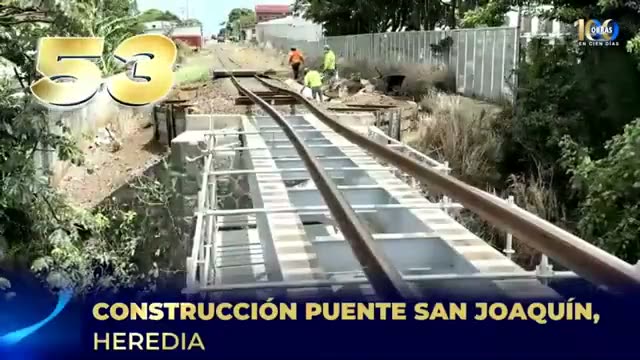

“Construcción puente San Joaquín, Heredia”
| Categoría | Parcialmente sustentado |
|---|---|
| Base de categoría | Intervención PROERI de INCOFER identificada como INCOFER-FE-041, US$155.789,31 programáticos y estado En ejecución al 30.06.2026; suspensión nominal del tramo y obra visible. No se localizaron contrato, adjudicatario, orden de inicio, actos contractuales de suspensión/reanudación, terminación, recepción o reapertura nominal posterior. S01 S02 S03 S04 S05 |
| Confianza | Alta en identidad, ejecutor, programa e intervención; media en ubicación puntual; baja en contratación, recepción, operación posterior y atribución exclusiva. |
| Corte | 22.08.2026 |
Identidad, tramo y coordenadas
| Campo | Registro | Límite |
|---|---|---|
| Obra | Puente ferroviario San Joaquín · INCOFER-FE-041 | El código E‑PROERI no es contrato. |
| Tramo | San Joaquín de Flores–Alajuela; corredor interurbano Alajuela–Heredia. | No se localizó número oficial de ruta ferroviaria. |
| Geografía | INCOFER: San Joaquín de Flores; E‑PROERI: Mercedes, cantón Heredia. | Diferencia conservada; no se retuvo plano oficial. |
| Coordenada candidata | 10.00217265, -84.14681500 | OSM compatible, pero sin enlace oficial concluyente con la obra. |
Responsables y contratación
| Campo | Resultado al corte |
|---|---|
| Ejecutor / operador | INCOFER dentro de PROERI; BCIE financia el programa. |
| MOPT / CTP | Coordinación operativa reportada con Viceministerio y CTP; no contratación o recepción del puente. |
| Municipalidades | No se localizó acto específico de contratación, aporte, permiso, recepción o apertura. |
| Contrato / adjudicatario | No localizados; no se infirió un expediente SICOP. |
| Monto | US$155.789,31 programáticos; no adjudicación, pago ni costo final. |
| Orden de inicio | No localizada. |
Cronología y estado
| Fecha | Hito | Estado probatorio |
|---|---|---|
| 12.06.2024 | Términos de referencia en elaboración. | Preparación, no contratación. |
| 16–17.06.2026 | Anuncio de reconstrucción de siete puentes. | San Joaquín identificado nominalmente. |
| 30.06.2026 | E‑PROERI: En ejecución, US$155.789,31. | Estado y monto programáticos. |
| 26, 29, 30.06 y 01.07 | Suspensión San Joaquín de Flores–Alajuela. | Ventana operativa, no suspensión contractual. |
| 19.08.2026 | Obra visible en placa. | No acredita recepción ni apertura. |
Terminación y operación
| Componente | Resultado |
|---|---|
| Ejecución material | Sustentada de forma visible y documental. |
| Suspensión ferroviaria | Sustentada para cuatro días. |
| Suspensión/reanudación contractual | No demostrada. |
| Terminación / recepción / liquidación | No demostradas. |
| Reapertura nominal posterior | No demostrada para esta obra. |
| Atribución | INCOFER/PROERI; preparación desde 2024, sin mérito político exclusivo demostrado. |
Control adverso: la reapertura del 13.04.2026 correspondió a otro lote de ocho puentes que no incluyó San Joaquín; no se usó como prueba de esta obra.
Fuentes y copias
S02 · INCOFER, 17.06.2026
Puente San Joaquín – San Joaquín de Flores, Heredia. Tramo San Joaquín de Flores-Alajuela: se suspende el servicio de pasajeros...
S04 · El Observador, 17.06.2026
Puente San Joaquín, en San Joaquín de Flores, Heredia.
S05 · E‑PROERI, corte 30.06.2026
Obra: INCOFER-FE-041 Nombre proyecto: Puente férreo Puente San Joaquín en Mercedes Estado de obra: En ejecución Monto por Proyecto en $: 155789.31
