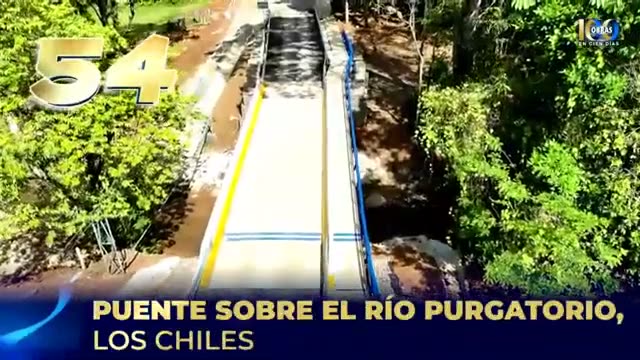

“Puente sobre el río Purgatorio, Los Chiles”
| Categoría | Sustentado con contexto |
|---|---|
| Base de categoría | La placa corresponde al puente nuevo de un carril y paso peatonal sobre el río Purgatorio, ruta cantonal 2-14-109, entre San Jorge y Pueblo Nuevo de Los Chiles: el plan de inversión y el acuerdo CNE individualizan ubicación, emergencia, alcance, coordenadas CRTM05, presupuesto estimado y ejecución conjunta CNE–Municipalidad. La contratación sí llegó a solicitud SICOP por excepción de emergencia, pero las copias retenidas no fijan adjudicatario, precio adjudicado, contrato, orden de inicio, recepción, liquidación ni costo final. El avance comunicado fue 50 % en marzo de 2025; una entrega prevista para agosto no se materializó en esa fecha, pues el 4 de septiembre el puente seguía reportado “en construcción”. La placa de agosto de 2026 acredita estructura material visible, no por sí sola apertura formal, desempeño sostenido ni mérito político exclusivo. S01 S05 S06 S07 S08 S09 |
| Confianza | Alta sobre identidad, ruta, localidades, emergencia, diseño, presupuesto estimado y ejecución material; media sobre cronología de avance; baja sobre adjudicatario, contrato, inicio efectivo, terminación integral, recepción, apertura formal, liquidación, costo final, desempeño e impacto medido. |
| Corte | 22.08.2026 |
Identidad inequívoca
| Campo | Registro |
|---|---|
| Ruta | 2-14-109, San Jorge–cruce San Isidro; alterna a ruta nacional 733. |
| Localidades | San Jorge, Pueblo Nuevo, Porvenir y Santa Rita. |
| Coordenadas | CRTM05: Norte 1184924.75, Este 427321.12. |
| Diseño | Un carril; 22,50 m × 6,70 m; calzada 4,30 m; pasarela útil 1,50 m; 87,5 m de rampas. |
| Exclusiones | No es el Purgatorio de Pilón (Cuba), ni los puentes Medio Queso, Medio Quesito o Los Robles. |
Fases y cronología
| Fecha | Fase | Resultado |
|---|---|---|
| 18.08.2016 | Puente anterior | Colapso de viejo puente de madera entre San Jorge y Pueblo Nuevo. |
| 01–03.07.2022 | Bonnie | Socavación, pérdida de ruedo, cierre y posterior puente artesanal provisional. |
| 04.07.2024 | Aprobación | Acuerdo CNE 218-07-2024; ejecución conjunta CNE–Municipalidad; ₡483.194.216,86 aproximados. |
| 07.08.2024 | SICOP | Solicitud 0062024201600165 / SC202407002749, por excepción de emergencia. |
| 03.03.2025 | Avance | 50 % comunicado. |
| 09.07.2025 | Pronóstico | Entrega prevista en agosto. |
| 04.09.2025 | Adversa | Aún reportado en construcción. |
| 19.08.2026 | Placa | Estructura material visible; cierre contractual no probado. |
Estado probatorio
| Componente | Resultado |
|---|---|
| Identidad, ruta, emergencia y diseño | Sustentados por documentos oficiales y placa. |
| Contratación | Sustentada hasta solicitud/aprobación; adjudicatario, contrato y precio adjudicado no demostrados. |
| Inicio / avance | Sin orden de inicio retenida; 50 % comunicado en marzo de 2025. |
| Terminación / recepción / apertura | No demostradas formalmente. |
| Monto | ₡483.194.216,86 estimados; ₡480 millones es redondeo comunicado, no costo final. |
| Impacto | 3.000 directos y 1.379 indirectos son estimaciones ex ante; no resultados medidos. |
| Atribución | Municipalidad + CNE/PROERI + BCIE; mérito exclusivo no demostrado. |
Adversa y controles
- La justificación SICOP menciona una vez “río Medio Queso”; objeto, ruta y anexos fijan Purgatorio.
- Un anexo del plan dice “dos carriles”, pero sección técnica, SICOP, acuerdo y placa convergen en un carril.
- El presupuesto incluye un rótulo “Río Medio Queso”, tratado como contaminación de plantilla.
- La previsión de entrega de agosto se desplazó: el 4 de septiembre seguía “en construcción”.
- No constan adjudicatario, contrato, recepción, apertura, liquidación, costo final ni desempeño sostenido.
