Placa 068: Puente sobre el río Grande de Térraba
Placa 068 · 01:13:23Abrir JPG

“Puente sobre el río Grande de Térraba”

CategoríaSUSTENTADO CON CONTEXTO
Base de categoríaLa placa identifica el puente metálico existente de Ruta 2 entre Palmar Norte y Palmar Sur, inaugurado en 1961. La actuación del periodo fue rehabilitación —no puente nuevo— iniciada el 26.01.2026; el último parte primario retenido reportó 40% de la primera fase el 24.03.2026 y US$10.380.216,34 en recursos PROERI. Daños previos, deterioro, cierres parciales y ausencia de recepción, liquidación o terminación documentada exigen contexto. S02 S03 S04 S05 S07
ConfianzaAlta para identidad, ruta, antigüedad, rehabilitación, inicio, alcance, avance comunicado y monto programático; media para seguridad y desempeño por falta de informe íntegro de inspección, contrato, recepción, liquidación y evaluación postobra.
Registro visualPlaca 068, timestamp 01:13:23.
Estado al último avance retenidoPRIMERA FASE · 40% al 24.03.2026
RecursosUS$10.380.216,34 de PROERI; no equivale a adjudicación, pago o costo final.

Identidad y separación de homónimos

CampoRegistroPrueba
ActivoPuente metálico de cerchas de Ruta Nacional 2 / Interamericana, entre Palmar Norte y Palmar Sur.S02 S03 S06
Construcción originalInicio 21.01.1957; inauguración 26.02.1961.S02
Intervención 2026Rehabilitación de la estructura existente en dos fases; no reemplazo integral ni puente nuevo.S03 S06
CoordenadasNo se retuvo ficha oficial con coordenadas de ingeniería.Límite

“Puente Térraba”, “Grande de Térraba” y “Palmar de Osa” se aceptan solo con convergencia en Ruta 2 y Palmar Norte–Palmar Sur. Se excluyen territorio/escuela Térraba de Buenos Aires, obras de inundación en Palmar Sur y puentes Palmar de otros países o cauces. La coincidencia E‑PROERI por “Térraba” fue una escuela MEP, no este puente.

Cronología y estado

FechaHechoLectura verificadaPrueba
1957–1961Construcción e inauguraciónActivo histórico, no creado por la administración presentadora.S02
07.10.2017Nate lavó relleno de aproximaciónEmergencia y reparación histórica distinta de PROERI 2026.S05
2019–2023Solicitudes, planificación, pletina, inspecciones y recursoNecesidad acumulada; ₡14.000 millones era estimación histórica, no contrato.S07
26.01.2026Inicio comunicadoCierres parciales y paso intermitente; no apertura de puente nuevo.S04 S06
24.03.202640% de primera faseNo equivale a 40% integral ni a terminación.S03
Al corteSin cierre contractual retenidoNo se localizaron terminación, recepción, apertura final, liquidación o pago final.Límite

Contratación, monto, seguridad y desempeño

DimensiónResultado
ResponsablesMOPT por medio de CONAVI; financiamiento PROERI.
MontoUS$10.380.216,34 como recursos/inversión comunicada; no oferta, adjudicación, pago ni costo liquidado.
Procedimiento / adjudicatarioNo localizados. La consulta pública E‑PROERI de 160 registros no identificó el puente por nombre exacto; resultado negativo limitado.
FasesPrimera: pilas, bastión, grietas, asfalto, juntas, tablero, aceras y corrosión. Segunda anunciada: refuerzo de sub/superestructura, cerchas, pintura e iluminación.
SeguridadCargas, diseño sísmico y vida útil son objetivos comunicados; no se retuvo prueba postobra de capacidad, siniestralidad o desempeño.
Antecedente adversoDenuncia de deterioro y pletina levantada; ministro confirmó inspecciones y necesidad de mantenimiento, pero negó colapso inminente.

La atribución del periodo se limita al inicio y avance comunicado de rehabilitación en 2026. La construcción es de 1957–1961; Nate afectó el acceso en 2017; y las gestiones/deterioro se remontan al menos a 2019–2023. No se atribuyen terminación, recepción ni resultados de seguridad no demostrados.

Fuentes y copias de prueba

01

Video fuente · placa 068

01:13:23

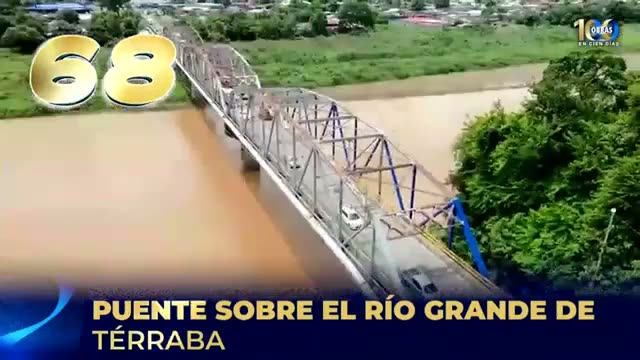

PUENTE SOBRE EL RÍO GRANDE DE TÉRRABA
02

MOPT · reseña histórica

1957–1961
comenzó a construirse el 21 de enero de 1957.
03

MOPT · primera fase al 40%

24.03.2026
Este proyecto cuenta con recursos por $10,380,216.34, provenientes del Programa de Emergencia para la Reconstrucción Integral y Resiliente de Infraestructura (PROERI).
04

CR Hoy · inicio y cierres

26.01.2026
Las obras de reparación del puente sobre el río Grande de Térraba, que iniciaron este lunes 26 de enero, obligarán a aplicar medidas para regular el tránsito que pasa sobre esa estructura.
05

CR Hoy · Nate y relleno de aproximación

07.10.2017
lavaron el relleno de aproximación por lo que en este momento no hay paso entre San Vito de Coto Brus y Paso Real.
06

PZ Actual · fases, objetivos y tránsito

27.01.2026
El proyecto se ejecutará en dos fases claramente definidas.
07

Diario Extra · deterioro, inspecciones y respuesta

28.11.2023
“El puente lo hemos valorado, hay inspecciones. Estaba dentro de la programación de trabajo si no me equivoco”, comentó.
08

E‑PROERI · consulta pública acotada

24.08.2026
160 registros consultados; la coincidencia exacta Térraba/Terraba fue una escuela MEP, no el puente. Hallazgo negativo limitado.

Archivos de control

Expediente fuente

Abrir Markdown

cd603e0682bdc6bef07e622744836f4b4e44723e363d8459ab5bd25661194240

Ledger de fuentes

Abrir sources-ledger.json

c3dcd002b9108d80ab75eeb7790ec7f0655f79b35abd7e6a0a13ffc11876ae5b

Registro del expediente

Abrir report-record.json

f4f19081aa3b72d1ec4716b15fc8289d8977a08e842196609b9ca2ee380cee54

Manifest SHA-256

Abrir manifest-sha256.json

12 copias locales de fuente, 2 registros JSON y 2 fuentes globales enlazadas.
