Logro 004 · corte 19-08-2026

“Puente sobre el río Barranquilla, San Ramón”

Categoría: Sustentado con contexto

Base de categoría: Al 11-08-2026 MOPT/CONAVI registraba 15% de avance, rutas alternas y cierre del puente existente para demolerlo y construir el reemplazo, cuya terminación se proyectaba para el primer semestre de 2027; está sustentado el trabajo en curso, no un puente terminado. La contratación conjunta Jabonal–Barranquilla de 2020, el contrato reportado desde 2021 y el mandato judicial de 2018 anteceden a la fase constructiva iniciada en 2026.

Confianza: Alta sobre identidad, RN 742, Piedades Sur, alcance, procedimiento, adjudicatario, orden de inicio y avance al corte; media sobre coordenadas exactas y monto exclusivo de Barranquilla, y baja/no establecida sobre terminación, recepción, apertura del reemplazo, liquidación y costo final porque no habían ocurrido o no se localizaron al corte.

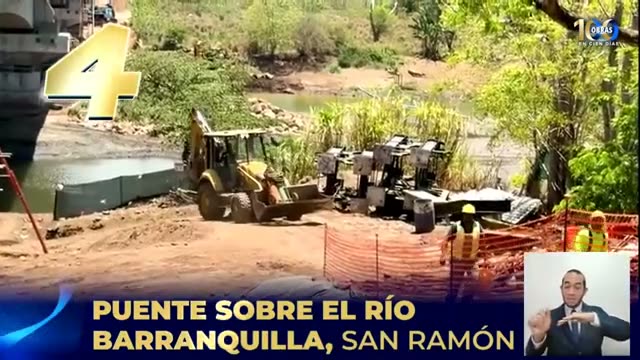

Placa 004: Puente sobre el río Barranquilla, San Ramón
Frame canónico · 00:17:45

Corrección de identidad

La asignación provisional al polideportivo de Colonia Puntarenas, Upala, era incompatible con la placa. El frame y el inventario canónico fijan el logro 004 exclusivamente como PUENTE SOBRE EL RÍO BARRANQUILLA, SAN RAMÓN.

La secuencia oral describe “obras en las que hemos trabajado”; no afirma que todas estén terminadas.

Ficha documentada

UbicaciónPiedades Sur, San Ramón, Alajuela
RutaRuta Nacional 742
CoordenadasNo se retuvo un par oficial del eje; no se publica una geolocalización inferida
Procedimiento2020LA-000006-0006000001
Contrato432021300900016
ContratanteCONAVI
ContratistaPuente Prefa Limitada
AlcancePuente de concreto de 25 m; carril de 3,6 m; acera de 1,2 m; drenaje, aproximaciones y señalamiento
Estado al 11-08-202615% de avance; cierre del puente existente previsto para el 12-08 para demolerlo y construir el reemplazo
Entrega previstaPrimer semestre de 2027

Montos y alcance

₡1.100 millones

Inversión redondeada comunicada oficialmente para Barranquilla; no se identifica como adjudicación, pago ni costo final.

₡1.079.551.152,136

Importe secundario derivado de SICOP para el contrato agrupado Jabonal–Barranquilla. No se presenta como desglose exclusivo de Barranquilla.

15%

Avance informado al 11-08-2026; el puente definitivo no estaba terminado al corte.

Las cifras no se equiparan: difieren en semántica y alcance documental. No se localizó desglose por puente, pago, finiquito ni liquidación final.

Separación Barranquilla–Jabonal

La contratación y el importe son conjuntos, pero los estados no son transferibles. Al 11-08-2026 Barranquilla se cerraría para demoler el puente existente e iniciar el reemplazo; el puente modular que se abriría ese día era el de Jabonal, como ruta alternativa. Esa apertura no prueba recepción ni apertura del reemplazo de Barranquilla.

Cronología

2018La Sala ordenó medidas definitivas para los puentes y supervisión integral.
29-06-2020SICOP registra la solicitud del procedimiento.
10-09-2021Inicio del periodo contractual reportado por la interfaz estructurada derivada de SICOP.
29-05-2024Reanudación para finalizar diseño; informe final atrasado.
31-12-2024Reporte periodístico basado en auditoría interna ubica 0% para el grupo que incluía Jabonal y Barranquilla.
08-06-2026Orden de inicio constructiva anunciada; el comunicado no sustituye un acta firmada.
11-08-2026MOPT registró rutas alternas, infraestructura provisional y 15% de avance; cierre/demolición de Barranquilla previstos para el día siguiente y apertura del modular de Jabonal como alternativa.
19-08-2026Placa 004 mostrada en la presentación.

Cierre administrativo y operación

Adjudicación/contratoAdjudicatario e importe conjunto reportados; resolución oficial y contrato firmado no retenidos.
Orden de inicioAnunciada para 08-06-2026.
Avance15% al 11-08-2026.
TerminaciónNo ocurrida; prevista para el primer semestre de 2027.
RecepciónNo localizada y temporalmente incompatible con el avance.
AperturaNo ocurrida para el reemplazo de Barranquilla; no confundir con Jabonal.
Liquidación/costo finalNo localizados; no se transfiere el monto conjunto al puente individual.

Estado y atribución

Ocurrencia

Proyecto identificable, contratado y con actividad física documentada en 2026.

Estado

En ejecución. La entrega estaba prevista para 2027.

Atribución

CONAVI/MOPT ejecuta. La obligación judicial, licitación y contrato anteceden al periodo presentado; el inicio constructivo y avance visible sí ocurrieron en 2026.

Fuentes retenidas

2 · SICOP

Procedimiento, objeto agrupado, institución y fecha de solicitud.

Copia local · Original

3 · Contrato derivado de SICOP

Puente Prefa Limitada; importe y periodo contractual reportados.

Copia local · Original

6 · MOPT, orden de inicio

Comunicado oficial recuperado directamente: orden de inicio anunciada, alcance, monto comunicado y entrega prevista.

Copia oficial local · Original

7 · La Hora de Juanito Mora

Orden de inicio, alcance y entrega prevista.

Copia local · Original

9 · Trivisión, avance

Puente provisional, rutas alternas, 15% y entrega prevista para 2027.

Copia local · Original

10 · E-PROERI

Consulta por código sin coincidencia; no se atribuye el proyecto a PROERI.

Respuesta local · API

11 · MOPT, avance y cierre

Comunicado oficial recuperado directamente: rutas alternas, separación Jabonal–Barranquilla, cierre/demolición y 15% de avance.

Copia oficial local · Original

Control
