Placa 040: Intersección de Huacas, Guanacaste
Placa 040 · 00:31:19

“Intersección de Huacas, Guanacaste”

CategoríaParcialmente sustentado
Base de categoríaEl cruce RN 155/RN 180 y una ampliación material importante están documentados; no la obra definitiva terminada. Lanamme registró suspensión el 07-08-2025 por falta de administradores viales/inspección y, en julio de 2026, reinicio pendiente, elementos inconclusos, deterioro y riesgos.
ConfianzaAlta en identidad, alcance, inicio, suspensión y estado; media en coordenada y monto específico; baja en recepción, liquidación, apertura formal y resultados.

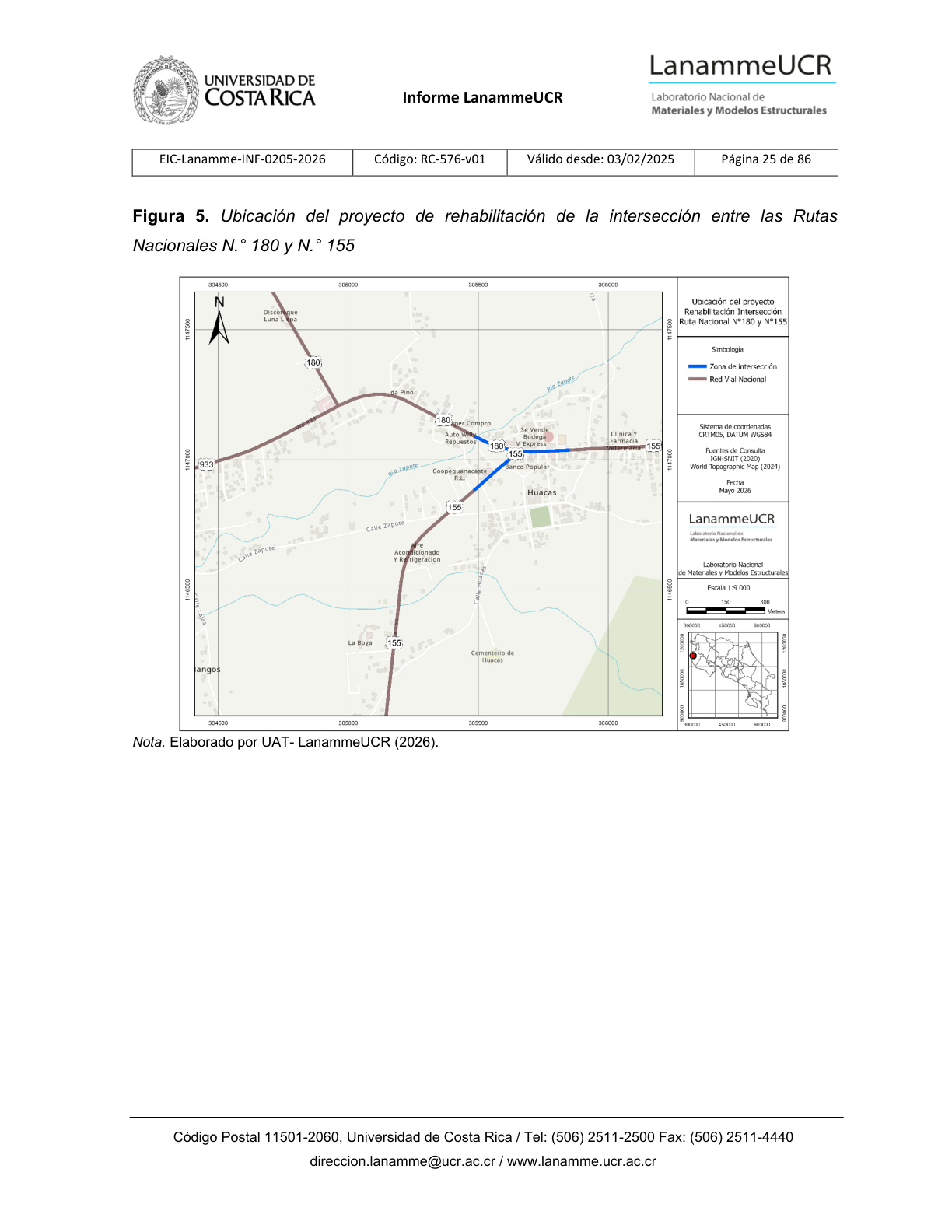

UbicaciónHuacas, distrito Tempate, Santa Cruz; RN 155/RN 180; WGS84 aproximado 10.3683, -85.7755.
Corte22 de agosto de 2026

Diseño, provisionalidad y obra definitiva

CapaDato documentadoEstado
DiseñoCONAVI comunicó diseño finalizado en diciembre de 2023; costos y ejecución vendrían después; semáforos al finalizar ampliaciones. S06Antecedente, no ejecución.
ProvisionalTránsito mantenido con precaución y trabajos/traslado de servicios. No se retuvo plan temporal ni apertura provisional.Transitabilidad de hecho.
DefinitivaCarriles de giro, bases, geomalla, carpeta, aceras, cordón-caño, gaviones, alcantarilla, cabezales, escollera y paso transversal. S02 S03 S04Parcial e inconclusa.
SemáforosFase posterior a la ampliación. S02 S06Operación no demostrada.
CierreNo se localizaron recepción, liquidación, pago final ni apertura formal.No demostrado.

Identidad y geometría

Cronología

FechaHito
22.12.2023Diseño comunicado como finalizado; costos/ejecución posteriores. S06
15.04.2025Inicio comunicado. S02
03.07.2025Avance comunicado 60%; varios componentes aún en trabajo. S03
07.08.2025Interrupción por finalizar contratación de administradores viales y limitarse inspección. S04
12.08–09.09.2025Aceras, drenaje, pavimento y paso transversal con pendientes/riesgos; cuatro semanas sin avance. S04
29.10.2025Cuatro carriles, tubería y aceras, todavía en etapa constructiva. S07
08.04.2026CONAVI indicó que revisaría y solicitaría correcciones. S04
Julio 2026Informe final: reinicio pendiente e inconclusión. S04

Contrato y montos

Pliego2022CD-000128-0006000001, línea 4, zonas 2-1, 2-3 y 2-4; 730 días. S04
ContratistaConcreto Asfáltico Nacional S.A.; control Vieto y Asociados; verificación Castro y de la Torre; administración MCS Mauca Interamericana. S04
Monto zonal₡4.115.015.436,96 para tres zonas; no atribuible íntegramente a Huacas. S04
Monto Huacas₡500 millones comunicado; no probado como adjudicación, pago o costo final. S02
No localizadoActo de adjudicación de línea 4 en copia primaria, orden de inicio individual, desglose de pagos, recepción, liquidación y finiquito.

Seguridad vial y atribución

Lanamme registró aceras interrumpidas, desniveles de hasta 2 m, pavimento sin confinamiento, acumulación de agua, drenaje saturado, escollera susceptible a socavación y defectos en el paso transversal; concluyó que había riesgos para peatones y vehículos. S04

El diseño se anunció en 2023; la ejecución comenzó en 2025 bajo CONAVI y un contrato zonal previo; la suspensión y reinicio pendiente cruzaron 2025–2026. La placa puede atribuir una intervención parcial al periodo, no diseño exclusivo, terminación, recepción ni semáforos operativos.

Conclusión

Parcialmente sustentado. El cruce y la ampliación material existen, pero el último estado técnico retenido es una obra suspendida e inconclusa, con deterioro y riesgos aún en julio de 2026. Apariencia transitable no equivale a cierre contractual.

Fuentes y copias

S01 · Placa 040

Original · frame · registro

S02 · MOPT, inicio y alcance, 29.04.2025

Original · HTML · TXT

S03 · MOPT, avance 60%, 03.07.2025

Original · HTML · TXT

S04 · LanammeUCR, EIC-Lanamme-INF-0205-2026

Original · PDF · TXT · mapa

S05 · Teletica, 21.07.2026

Original · HTML · TXT

S06 · GuanaNoticias, diseños, 22.12.2023

Original · HTML · TXT

S07 · Periódico Mensaje, 29.10.2025

Original · HTML · TXT

S08 · OpenStreetMap / Overpass, 23.08.2026

Original · JSON · TXT

Integridad

Ledger de fuentes · Registro canónico · Manifest SHA-256 · Markdown
