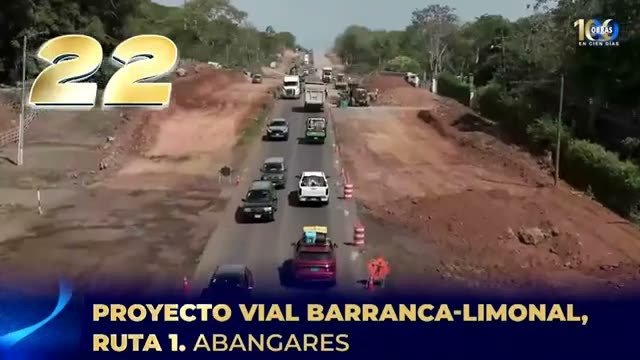

Placa 022: Proyecto vial Barranca-Limonal, Ruta 1, Abangares
Placa 022 · 00:29:49Abrir JPG

“Proyecto vial Barranca–Limonal, Ruta 1, Abangares”

CategoríaSUSTENTADO CON CONTEXTO
Base de categoríaLa ampliación estaba contratada y activa: MOPT registró 20% general el 24.07.2026. No estaba terminada, recibida ni liquidada; era una recontratación en dos partidas después de la terminación anticipada del PIT-115 iniciado en 2020. S02 S10 S11 S12
ConfianzaAlta sobre identidad, tramos, contratistas, alcance, reinicio, avance y ausencia de terminación; media sobre comparación financiera por monedas y bases no equivalentes.
Corte19.08.2026
EstadoEN EJECUCIÓN · 20%

Identidad y exclusiones

ObjetoDelimitaciónResultado
Barranca–Limonal49 km de RN 1, Barranca a Limonal; ampliación asfáltica a cuatro carriles.Objeto de la placa y contratos vigentes. S02
Cañas–LimonalTramo distinto al norte de Limonal.No se transfieren su apertura, costo ni desempeño.
UNOPS / E‑PROERISin rol contractual localizado.Cadena positiva: MOPT/CONAVI; PIT/BID original; Ley 10584/Fondo Vial vigente. S08

Generaciones contractuales

GeneraciónRegistroResultado
PIT-115 (2020–2023)Consorcio Ingeniería Estrella–H. Solís; $174 millones comunicados; inicio agosto 2020.Paralizado con 18,34%; terminación anticipada/finiquito, no recepción. S11 S12
Transición 2023–2024Obras de conservación por 180 días.No equivalen a terminación integral. S06
Recontratación 2025/20262025LY-000001-0006000001, dos partidas; orden de inicio enero 2026.20% general al 24.07.2026; plazo 24 meses. S02 S10
Supervisión2025LY-000010-0006000001, Consorcio Sup RN‑1.Contrato separado de inspección/calidad. S07

Partidas y montos no equivalentes

DatoRegistroLímite
Partida 125 km Barranca–San Gerardo; Consorcio Barranca Ruta 1; $121,6 M + $6 M. CGR agrega ₡61.505.589.900.No forzar equivalencia cambiaria/contable. S03 S10
Partida 223 km San Gerardo–Limonal; MECO; más de $141,7 M + $7 M.Contrato y rubros adicionales, no pago. S10
Total refrendosMás de $276,6 M.No es liquidación. S10
Inversión vigente₡134 mil millones, Ley 10584/Fondo Vial.Inversión global comunicada. S02
Contrato original$174 M BID; pretensión posterior $23 M.Generación anterior; pretensión no equivale a pago. S12

Alcance físico al corte

ComponenteAlcanceEstado probado
Tronco49 km a cuatro carrilesTierra, drenajes, granular y base estabilizada; ejecución. S02
Marginales55 kmSin avance separado.
Intercambios5Trabajo en los cinco; no terminación.
Puentes vehiculares16 totalesTrabajo en 9: San Miguel, Naranjo, Seco, Aranjuez, Guacimal, Lagarto, Congo, Cañamazo y Abangares.
Seguridad10 puentes peatonales, bahías, drenajes, 45 pasos de faunaSin cierre individual probado.

Cierre y desempeño

TerminaciónNo: 20% general.
RecepciónNo localizada.
AperturaLa vía existente siguió operando durante obras; no equivale a apertura de la ampliación.
Liquidación/costo finalNo localizados; montos retenidos tienen semánticas distintas.
Desempeño posobraNo medible al corte: no había obra terminada ni evaluación posapertura.
AtribuciónLa administración presentadora puede atribuirse recontratación, reinicio y avance 2026, no el origen BID/PIT ni toda la obra anterior.

Evidencia adversa

La primera generación registró 333 expropiaciones pendientes y programas desactualizados en 2021; quedó en 18,34%, no cumplió la fecha prevista de febrero de 2023 y terminó anticipadamente. La continuidad de Ingeniería Estrella entre el consorcio original y el nuevo Consorcio Barranca Ruta 1 es contexto empresarial, no identidad jurídica de contratos. S11 S12 S13

Fuentes y copias

01

Presidencia · placa 022

02

MOPT · 20% y alcance

03

CGR · adjudicación agregada

04

CGR · refrendo

05

MOPT · ofertas

06

MOPT · obras transitorias

07

CGR · supervisión

08

BID · CR-L1032/PIT

09

CGR · PIT-115

10

AmeliaRueda · contratos y montos

11

La República · finiquito

12

Semanario Universidad · 18,34%

13

AmeliaRueda · auditoría 2021

Archivos de control
